裝修是一個復雜的過程,拆改、水電、泥工、油工、瓦工紛紛進場,各種工序接踵而至,這其中很多環節順序是不能出錯的。而如果我們不提前做好功課,你家裝修時有的工序順序就會出錯。
作為過來人,這次為大家整理了裝修中順序最容易出錯的15個地方,都是很多朋友踩坑之后的教訓與經驗總結,如果你正準備裝修,這篇攻略值得你收藏!

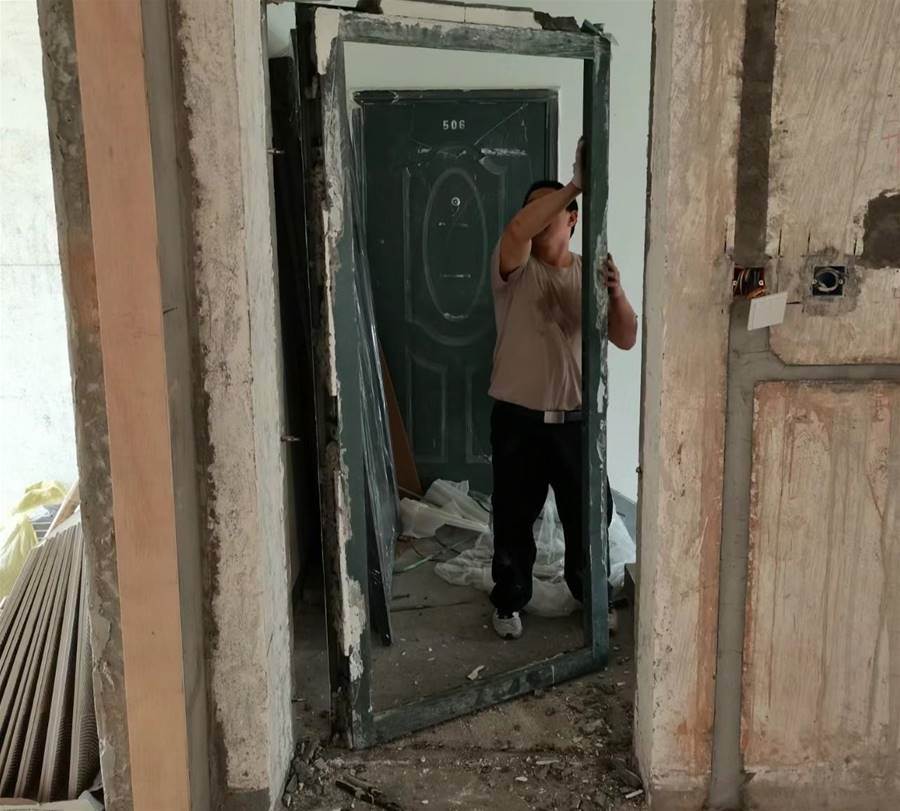

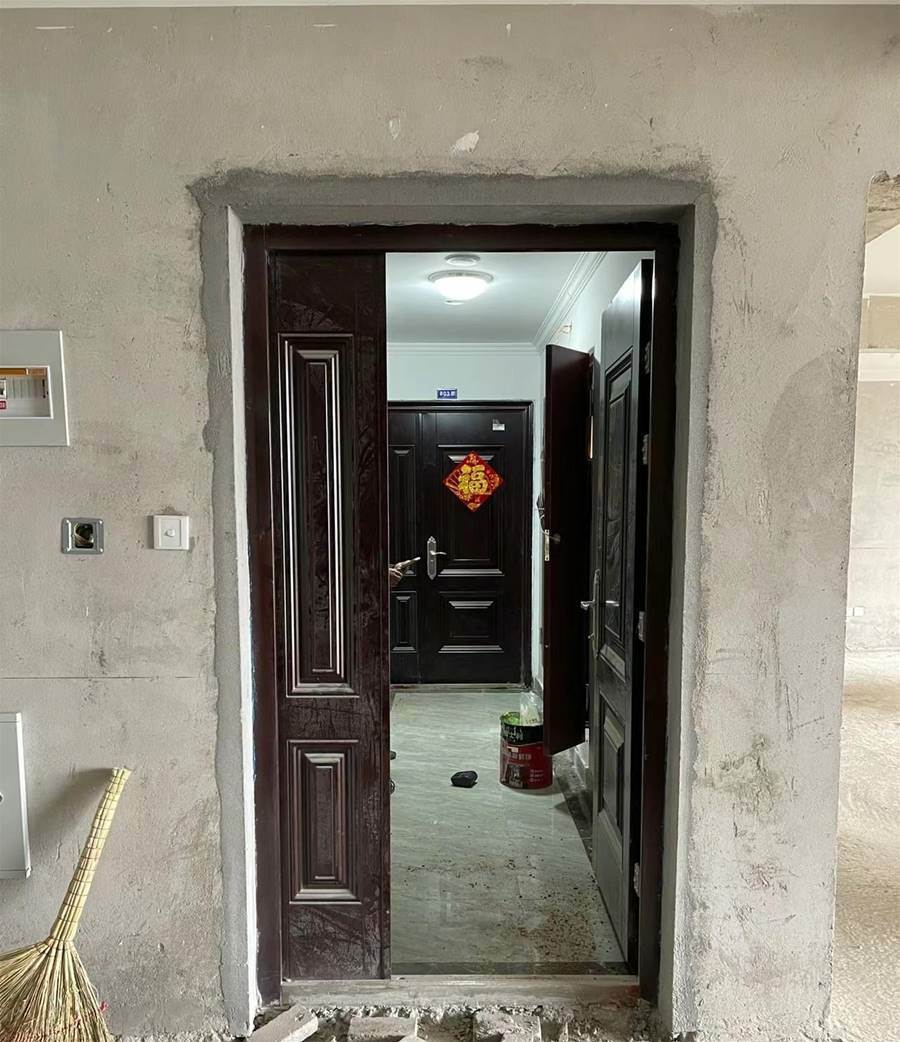

很多人都看不上開發商留下的豬肝紅入戶門,也不愿意改色,收房后別的事不著急,但一定要先換了入戶門;也有一些人裝修都做得差不多了,發現鄰居們都在換門,于是自己也想換,結果對瓷磚和墻面都造成了損傷。
正確順序:入戶門不要換得太早,因為前期瓷磚、水泥、沙子和拆改的垃圾等很多材料進進出出的可能劃傷門面甚至壓扁門檻;裝修完了后再換又會損傷地面和墻面。正確的換門時間瓷磚鋪完后預留門口一段,這時更換入戶門不僅可以準確控制門檻高度,把瓷磚鋪得與門檻齊平,同時也不會損傷墻面材料,做到入戶門與墻地的完美匹配。
很多人都在這個環節上出錯了,按部就班拆改然后改水電,硬裝做完后才開始挑選電器,才發現很難與水電位預留的尺寸相匹配,最后留下很多遺憾,嚴重時甚至電器都無法正常安裝。
正確順序:設計階段就要對入住后的居住生活做全面的模擬,哪里擺電視、哪里擺洗衣機、哪里放洗碗機、哪里放掃地機器人……這些都要確定下來,然后才能準確預留好插座、開關以及進水口和排水口,這樣才能確保后期電器都能按著理想的狀態安裝和擺放。

對于要安裝中央空調或風管機的朋友,很多人都會相當然地先裝好空調的內機和管線,后期再開始吊頂的規劃,實際上這個也是錯誤的,因為空調的管線、出風口和回風口這些都會對吊頂的尺寸、燈位都產生影響,比如空調管線與射燈打架;出風口與衣柜位置沖突等各種問題。

正確順序:先做好全屋的規劃設計,明確裝修方案,之后設計師、水電師傅及空調安裝師傅進行三方溝通,確定下空調管線的合理走向,避免后期出現不匹配的問題。
在很多裝修博主的攻略中都會建議封陽台要盡早,為的是讓鋪貼瓷磚時能做好收口,也為了裝修中的安全。再加上收房時可能會看到好多鄰居家都已經封完陽台了,于是想到封陽能應當與其它工序沒有關系,結果封了陽台裝了大玻璃后裝空調時才反應過來師傅很難到窗外去裝外機。

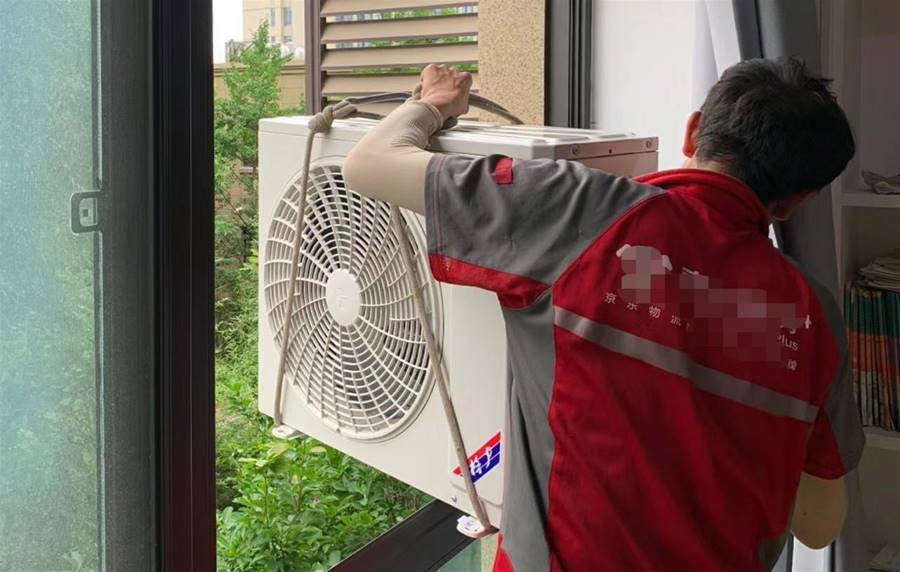

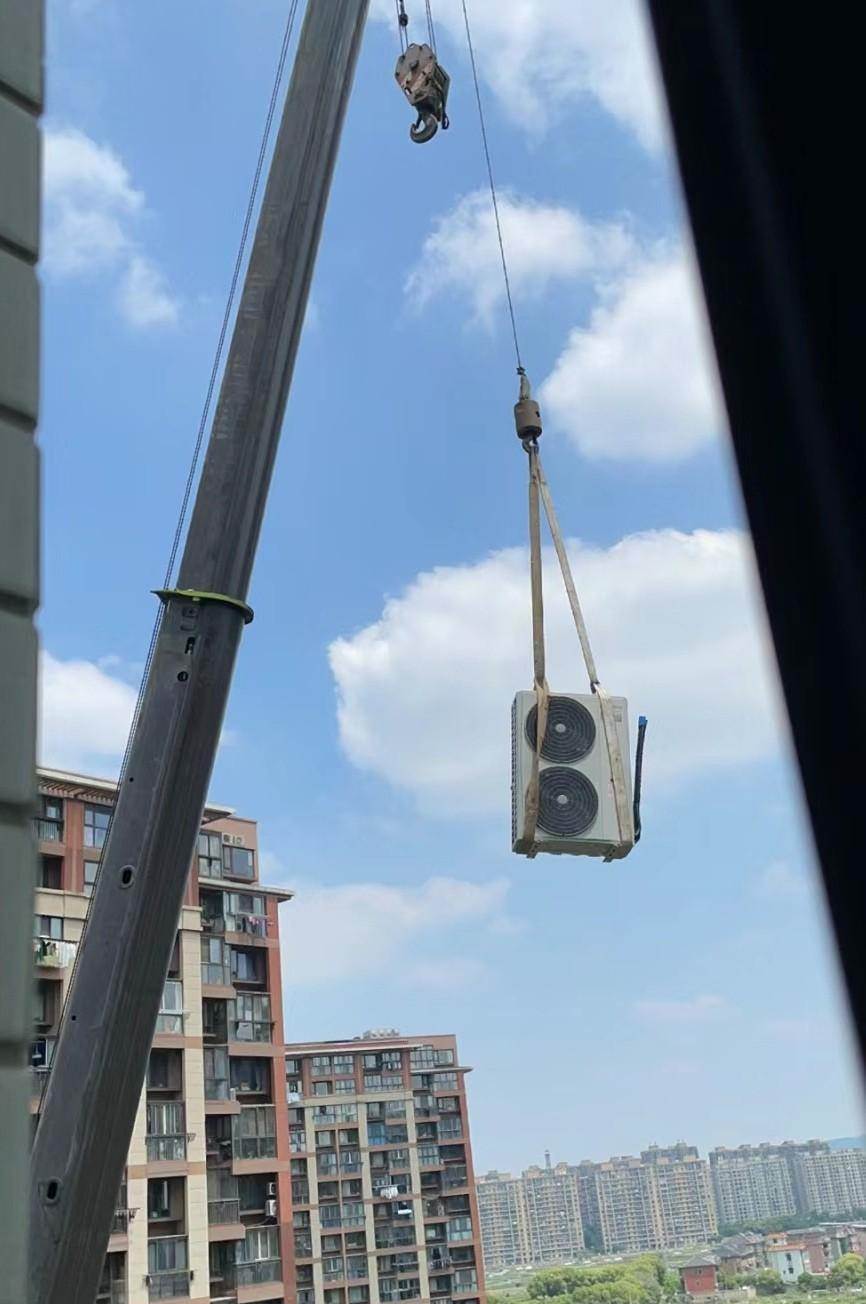

正確順序:先封陽台會導致空調外機很難安裝,加大安裝難度和危險系數,安裝成本也會增加。所以,要先裝 中央空調的外機或風管機外機,然后再封陽台。

在餐廳吊燈的翻車案例中,大部分問題都出在吊燈沒有安裝到餐桌的正上方,這個問題的原因就在于在水電改造階段就沒有定好餐桌的位置,很多水電工會默認把餐廳吊燈位留到正中,實際上很多時候餐桌并不會擺到餐廳的正中。
正確順序:先做好餐廳的規劃設計,確定好餐桌的位置后把吊燈的燈位與餐桌中心點對齊。

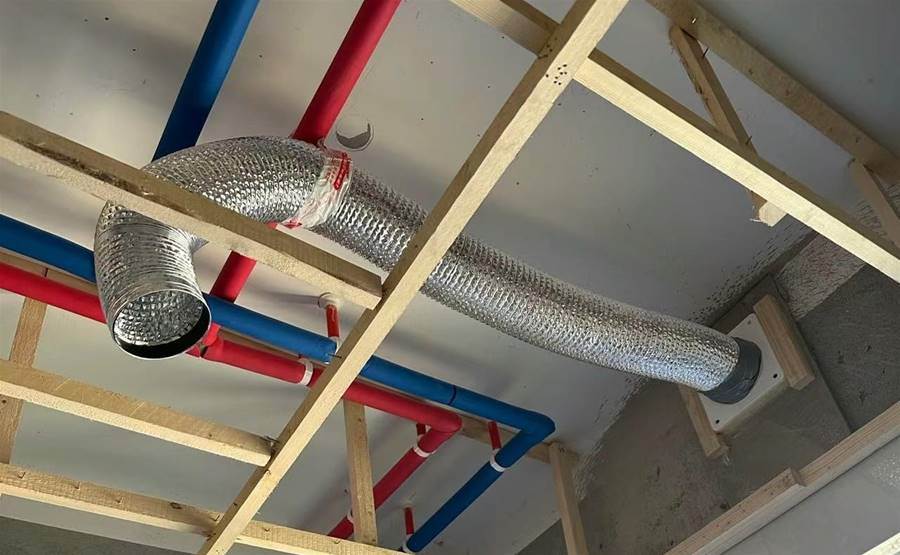

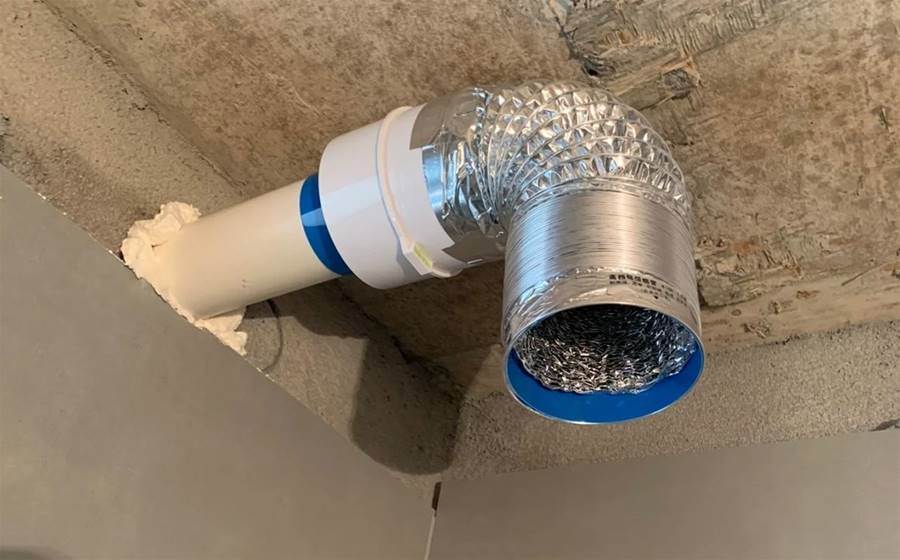

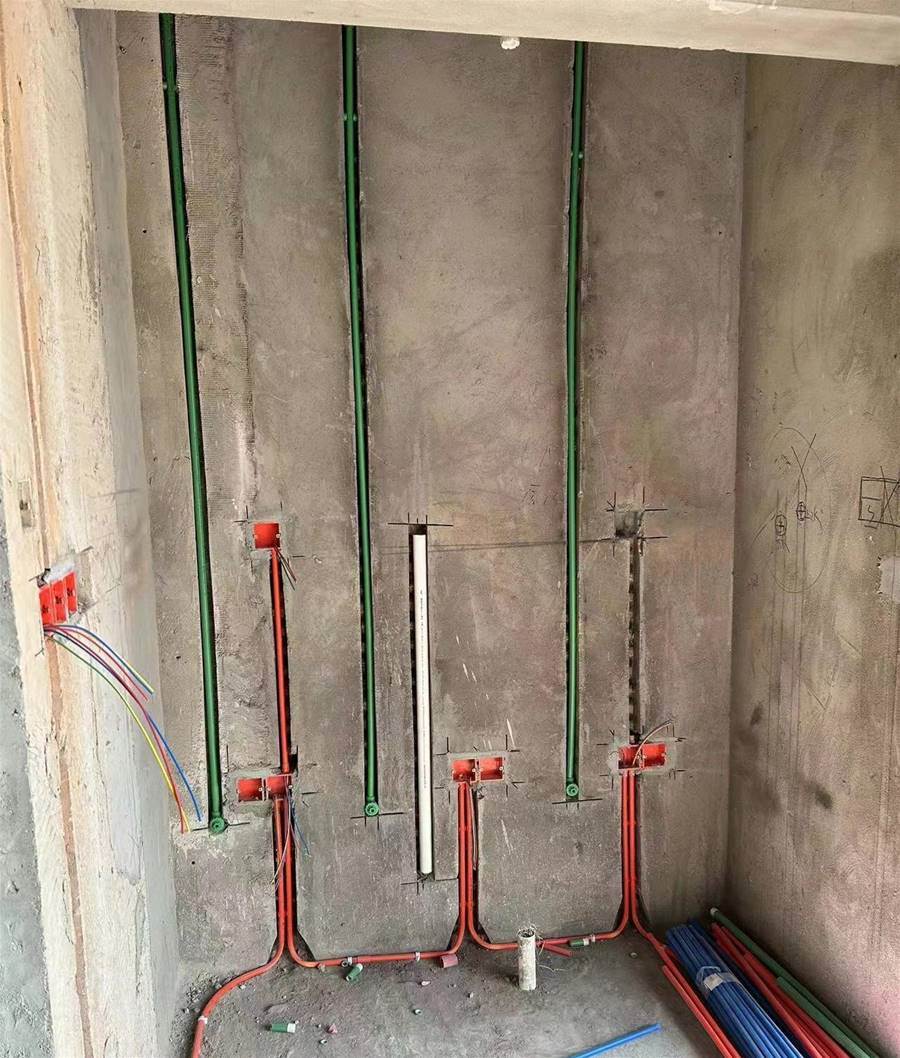

在整個家裝中很多電器都需要在墻內開槽預埋管子,比如電視墻的預埋管、浴室柜的墻排管、油煙機的止逆閥和排煙管等。這些預埋管如果不提前做好規劃預埋,后期會導致無法安裝的尷尬。

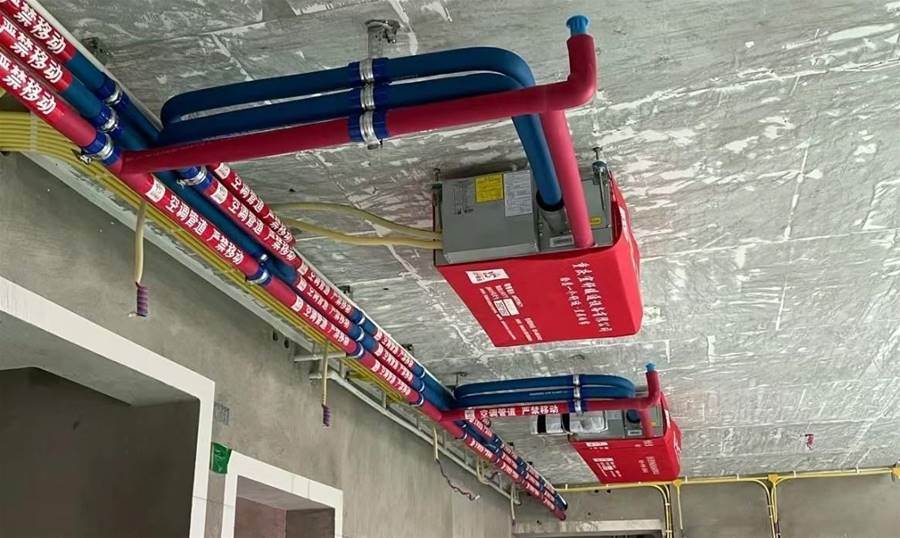

正確順序:但凡要隱藏電線、水管、排煙管、通風管的電器都要
提前規劃預埋好管子,其中重點注意壁掛洗衣機、電視墻、浴室柜、油煙機、熱水器、燃氣灶、管線機等設備。

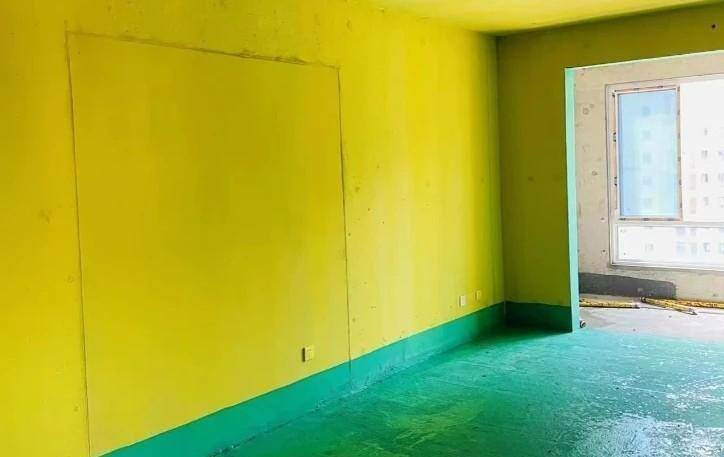

刷墻固的時間也有很多人在問,也總是有很多人做錯。特別是一些裝修公司,才開工就先刷墻固,把毛坯房先搞出「黃墻綠地」,看起來很規范,實則是大大的坑!因為墻固一旦刷上后表面其實很容易吸灰,吸灰后粘接力就大打折扣了。
正確順序:先拆改墻體、完成水電改造后對線槽進行修補抹平,然后打掃垃圾,清理現場,之后刷墻固,待墻固定干定后第二天接著就該刮膩子了。
吊頂上通常都需要開孔后安裝筒燈或射燈,有經驗的師傅會先開孔后刷漆;沒經驗的師傅則到刷完乳膠漆后裝燈時才想起要開孔,這樣就很有可能把孔開到龍骨上,影響整體的承重力,造成吊頂變形開裂甚至墜落。

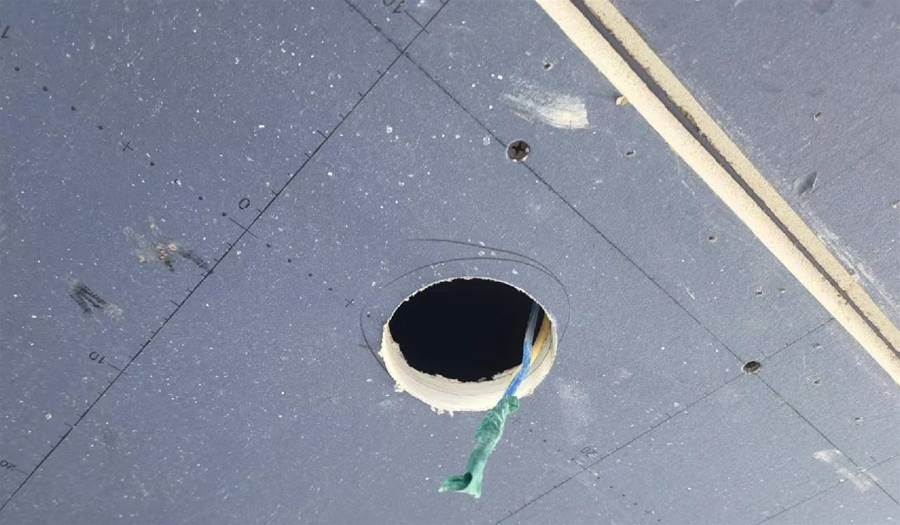

正確順序:吊完頂后就及時開孔。要注意的是開孔尺寸建議為75mm,這個尺寸是通用規格,大多數品牌的主打款射燈都是這個尺寸。
